jeudi 24 juillet 2014 à 06:23

Chauffage urbain (Montceau-les-Mines)

Les premiers coups de pioche !





Les premiers coups de pioche !



Ils ont été donnés ce mercredi mais ce chantier se terminera fin 2015.



travaux moncia 2307145

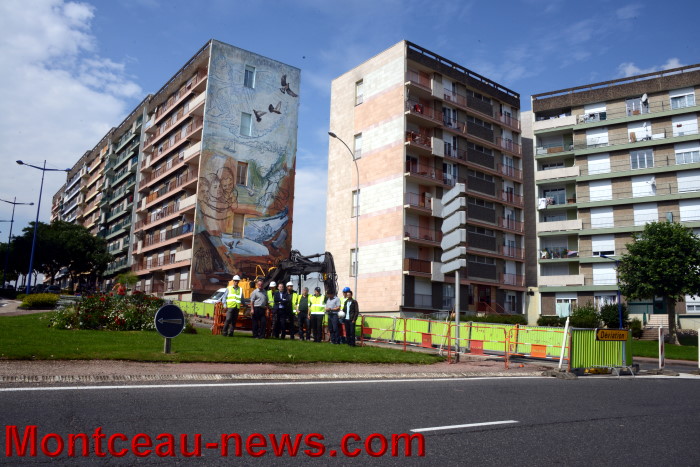

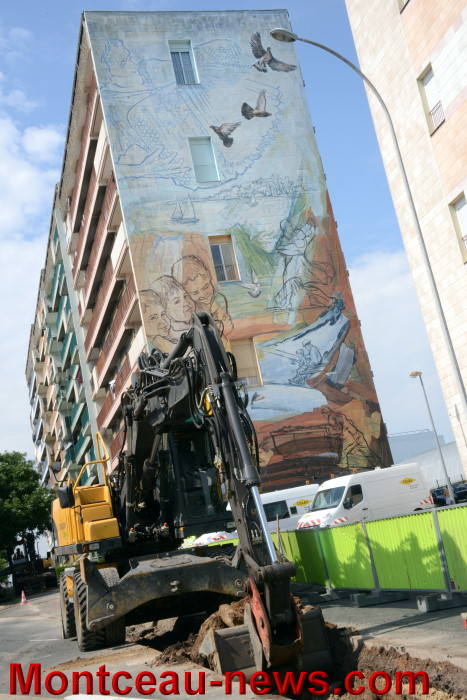

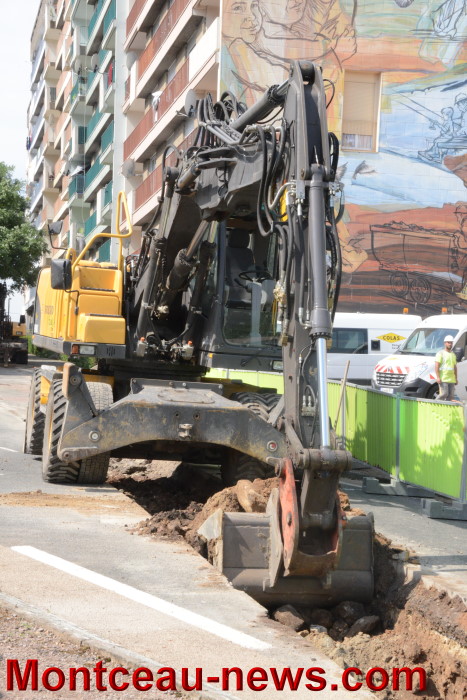

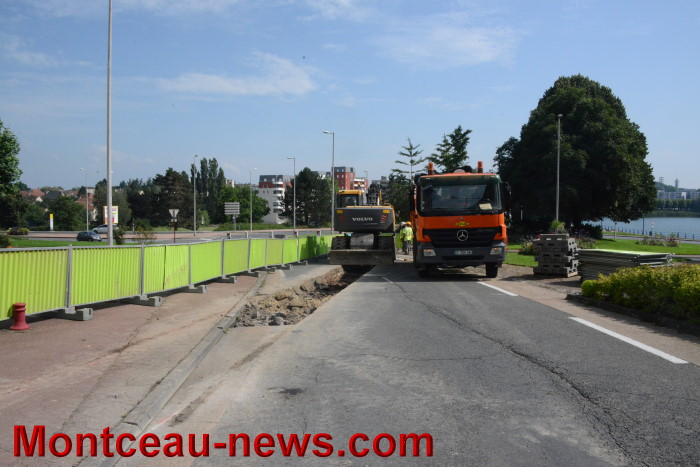

Une réunion de chantier s’est déroulée, ce mercredi, sur le site  et c’est le tronçon dont les travaux qui ont débuté cette semaine, rue du Champ du Moulin, qui doivent durer jusqu’au 29 août prochain.



Bonne surprise pour les techniciens : la déviation, mise en place devrait durer moins longtemps que prévu. En effet, les premiers coups de godet ont laissé apparaître que les tuyaux passaient sous le trottoir ! Ce qui va faciliter grandement les choses, on le comprend !

Pour information : il s’agit du tronçon « équipe 2 – tronçon 2 », auquel a été ajouté une partie du tronçon 1 de l’équipe 2 ie le parking à l’angle Cluny / Champ du Moulin.



Pour mémoire, le prochain tronçon qui va débuter la semaine prochaine est le tronçon 1 de l’équipe 1 – qui correspond à la rue de Bel Air.



Les travaux débuteront le 28 juillet, et dureront jusqu’au 29 août également.



Mais des éléments que vous retrouvez, ci-dessous :



Pendant toute la durée des travaux

– Affichage des durées de perturbations sur le périmètre des travaux, chantier clôturé et circuits de piétons aménagés autour du chantier



Les informations relatives au déroulement des travaux seront mises à jour :



– sur le site internet de Moncia



– à la Maison des services, située 71 rue Carnot



– des permanences seront tenues dans cette même Maison des services

– Et bien évidemment sur Montceau-news.com qui entend suivre ce chantier tout au long de sa durée !

Déjà : voici quelques infos qui devraient vous intéresser !

Annabelle Berthier



Phasage prévisionnel



moncia 1706146

PHASE 1 = ANTENNE PRINCIPALE DU CENTRE VILLE DE JUILLET 2014 A DECEMBRE 2014

PHASE 2 = ANTENNE DE LIAISON A LA CHAUFFERIE DE SEPTEMBRE 2014 À AVRIL 2015

PHASE 3 = ANTENNES TERMINALES DE DECEMBRE 2014 À SEPTEMBRE 2015

redeau 17 06 142

Phase 1 – EQUIPE 2 – tronçon 1

RUE DE CLUNY ET RUE CHAMPS MOULIN CIRCULATION RUE DE CLUNY RÉDUITE À UNE VOIE RÉSERVÉE AUX RIVERAINS ET AUX CLIENTS DES COMMERCES DONT LES ACCES PARKING SERONT MAINTENUS, LES AUTRES VEHICULES LEGERS SERONT DEVIES RUE DE GOURDON ET RUE PRUDHON.

L’ARRET DE BUS CLUNY NE SERA PAS DESSERVI, LE TRAFIC BUS SERA REDIRIGE ET PASSERA PAR LE BOULEVARD DE LATTRE DE TASSIGNY

LES FEUX DE CIRCULATION SERONT MODIFIES PENDANT LA DUREE DES TRAVAUX

moncia 1706147

travaux moncia 2307142



travaux moncia 2307148





travaux moncia 2307147







travaux moncia 2307146



travaux moncia 2307144





travaux moncia 2307143
